Vous achetez un appartement sur plan et le promoteur vous annonce que le chantier atteint la « mise hors d’eau ». Derrière ce terme technique se cache une étape décisive de votre achat en VEFA : elle conditionne le montant que vous allez débloquer, la solidité de votre futur logement et le calendrier de livraison. Comprendre ce jalon, c’est garder la main sur votre projet immobilier.
Appel de fonds à la mise hors d’eau : ce que dit la réglementation VEFA
La plupart des guides expliquent la mise hors d’eau comme un simple moment du chantier. En réalité, c’est d’abord un seuil juridique et financier encadré par le Code de la construction et de l’habitation.
Lire également : Comment estimer facilement le poids d'un radiateur en fonte rempli ou vide d'eau
L’article R.261-14 du CCH fixe des plafonds légaux pour chaque appel de fonds en VEFA. Le promoteur peut vous réclamer au plus 35 % du prix à l’achèvement des fondations, puis 70 % à la mise hors d’eau, et enfin 95 % à l’achèvement de l’immeuble. Le solde reste dû uniquement à la mise à disposition du logement.
Ce cadre autorise deux modes de versement : des versements périodiques constants ou des versements proportionnés à l’avancement des travaux. Dans les deux cas, les plafonds ci-dessus ne peuvent jamais être dépassés. Un promoteur qui réclame plus de 70 % avant que la toiture soit posée sort du cadre légal.
A voir aussi : Comment bien choisir un SUV d'occasion fiable : conseils et critères essentiels
Si vous envisagez de suivre la mise hors d’eau vefa avec Immo Factory, vous disposerez d’un accompagnement pour vérifier que chaque appel de fonds correspond bien à l’avancement réel du chantier.
Attestation d’avancement : le contrôle bancaire avant déblocage

Pourquoi votre banque tarde-t-elle parfois à débloquer les fonds demandés par le promoteur ? Depuis quelques années, les établissements bancaires ont durci leur pratique. Ils exigent désormais une attestation d’avancement avant de valider l’appel de fonds à 70 %.
Concrètement, la banque vérifie que l’étape « mise hors d’eau » est effectivement atteinte : toiture posée, bâtiment protégé des eaux de pluie. Sans cette confirmation, pas de déblocage. Ce mécanisme protège l’acquéreur contre un promoteur qui facturerait en avance sur le chantier réel.
L’attestation peut provenir du maître d’œuvre, d’un architecte indépendant ou d’un bureau de contrôle. Vous avez le droit de demander à consulter ce document. Si votre promoteur refuse de le fournir, c’est un signal d’alerte sérieux.
Intérêts intercalaires pendant la construction
Entre le premier appel de fonds et la livraison, vous payez des intérêts intercalaires sur les sommes déjà débloquées. La mise hors d’eau fait passer votre engagement de 35 % à 70 % du prix : vos intérêts intercalaires doublent à cette étape.
Anticiper cette hausse dans votre budget mensuel évite les mauvaises surprises. Certains acquéreurs négocient avec leur banque un différé total (capital et intérêts) jusqu’à la livraison, mais cette option a un coût global plus élevé.
Mise hors d’eau sur le chantier VEFA : les travaux concrets

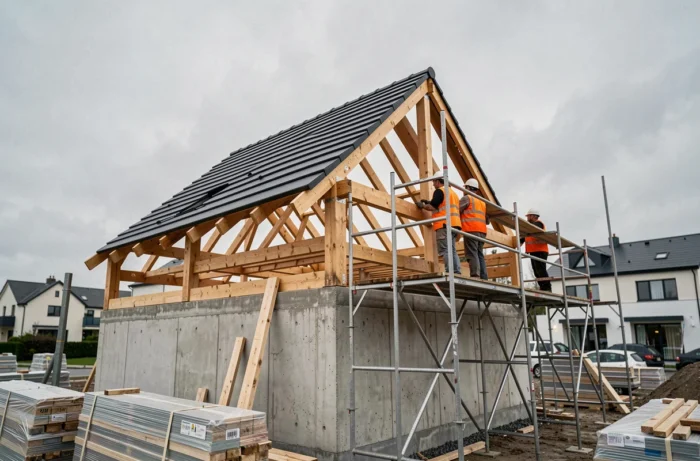

Passons du juridique au concret. La mise hors d’eau désigne le moment où le bâtiment devient imperméable aux eaux de pluie. Cela suppose trois réalisations physiques terminées :
- L’élévation complète des murs porteurs et des pignons, qui forment l’enveloppe verticale du bâtiment
- La pose de la charpente (bois, métal ou béton selon le programme), qui constitue la structure porteuse du toit
- La couverture de toiture (tuiles, ardoises, membrane d’étanchéité pour les toits-terrasses), qui assure la protection contre la pluie
À ce stade, le bâtiment n’a ni fenêtres ni portes extérieures. Il résiste à la pluie mais pas au vent ni au froid. C’est la différence avec la mise hors d’air, qui intervient après la pose des menuiseries extérieures.

Ce qui reste à faire après la mise hors d’eau
Une fois le bâtiment hors d’eau, le chantier entre dans la phase de second œuvre. Les travaux restants représentent encore une part significative du projet :
- Pose des menuiseries extérieures (fenêtres, portes, volets) pour atteindre la mise hors d’air
- Installation des réseaux techniques : plomberie, électricité, ventilation, chauffage
- Isolation thermique et acoustique des parois
- Cloisons intérieures, revêtements de sols et de murs, équipements sanitaires
Le passage de 70 % à 95 % des fonds couvre l’ensemble de ces travaux. Le dernier appel de fonds (les 5 % restants) n’intervient qu’à la livraison, après votre visite de réception.
Vérifier la mise hors d’eau : points de vigilance pour l’acquéreur
Vous n’êtes pas obligé d’attendre la livraison pour contrôler l’avancement. Lors de visites de chantier (que le promoteur doit organiser ou au minimum autoriser), certains éléments méritent votre attention.
Observez la toiture : les rives, les faîtages et les noues doivent être complets. Une toiture partiellement couverte ne constitue pas une mise hors d’eau. Vérifiez aussi l’absence de bâches temporaires sur de larges surfaces, qui indiqueraient un chantier encore en cours sur ce poste.
Demandez systématiquement l’attestation d’avancement avant de signer le déblocage auprès de votre banque. Ce réflexe simple vous protège contre un appel de fonds prématuré. En cas de doute sur la conformité, un expert en bâtiment indépendant peut vous accompagner lors de la visite.
La mise hors d’eau marque le point de bascule financier de votre achat en VEFA. Elle transforme un chantier ouvert aux intempéries en structure protégée, et fait passer votre engagement financier à 70 % du prix total. Garder un œil sur l’attestation d’avancement et vérifier la réalité des travaux sur le terrain reste le meilleur moyen de sécuriser votre acquisition jusqu’à la livraison.
